![Bilder vom 09.09.2023](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20230909/5053f6e5cdc6b32562c4a166185916c96ea5ae0d.20230909-11-i714_300_thumb_a_c.jpg)
Bilder vom 09.09.2023
Feierliche Eröffnung der Neubaustrecke

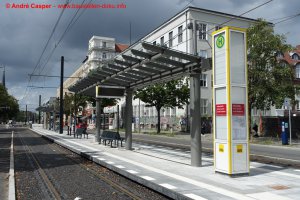

![Bilder vom 13.07./04.08.2023](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20230804/afc24063f8fda474b0eb0fa61b4c35b1c0bb3f2c.20230804-13-i079_300_thumb_a_c.jpg)
Bilder vom 13.07./04.08.2023
Streckenabnahme; Streckenkundefahrten; Haltestellen weitgehend fertiggestellt; letzte Fahrbahnarbeiten
![Bilder vom 05.05.2023](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20230505/1bb224c11f827812ab5e0af46acd84907a4a3fd8.20230505-11-i605_300_thumb_a_c.jpg)
Bilder vom 05.05.2023

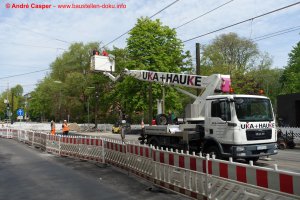

Invalidenstraße fertiggestellt; Haltestellen nahezu fertig, Arbeiten an den Zuwegungen; Oberleitungsarbeiten; Herrichtung des Gleis-Begrünung

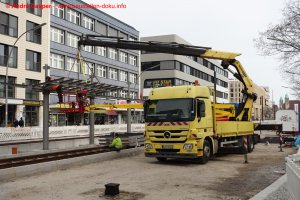

![Bilder vom 17.03.2023](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20230317/bdfdba9cf22a2d8f6973ea437289e801a6e04aa4.20230317-03-i212_300_thumb_a_c.jpg)
Bilder vom 17.03.2023
Errichtung Kehrgleise; Haltestellendächer montiert, Verlegung Bahnsteigplatten; Gleise durchgängig verlegt; Oberleitungsmontage begonnen

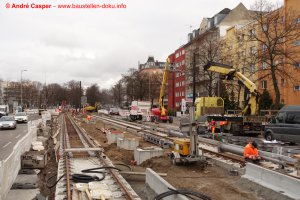

![Bilder vom 10.01.2023](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20230110/3204363d8cc92917db3763fde9cb4c119dbd1582.20230110-37-i182_300_thumb_a_c.jpg)
Bilder vom 10.01.2023
Tiefbau Bahnstromtrasse; Gleisbau Rathenower Straße; Errichtung Haltestellen; Fahrbahn-Asphaltierung

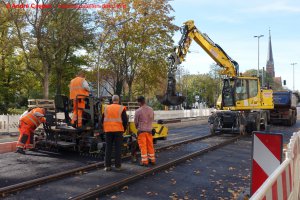

![Bilder vom 20.10.2022](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20221020/e18a252008038c88ec82c1af79b7c06c79c244b0.20221020-29-i579_300_thumb_a_c.jpg)
Bilder vom 20.10.2022
Gleisbau Alt-Moabit und Turmstraße; Fahrbahn-Wiederherstellung mittels Asphalt-Fertiger; Tiefbau am U-Bahnhof Turmstraße

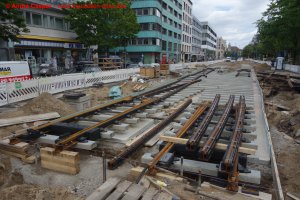

![Bilder vom 08.07.2022](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20220708/32af105af37d829da6a3839e2adbfe52b2d1950b.20220708-34-i048_300_thumb_a_c.jpg)
Bilder vom 08.07.2022
Gleisbau und letzte Leitungsarbeiten Invalidenstraße und Turmstraße; Montage Gleiswechsel am U-Bf Turmstraße

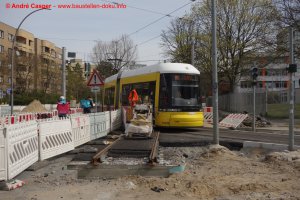

![Bilder vom 12.04.2022](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20220412/68d136485a5c576e1a04883532812b3e68713abc.20220412-06-i249_300_thumb_a_c.jpg)
Bilder vom 12.04.2022
Gleisschleife Lüneburger Straße nach Weicheneinbau wieder in Betrieb; neues Gleis Invalidenstraße fast fertig; Leitungsarbeiten Alt-Moabit; Gleisbau Rathenower Straße

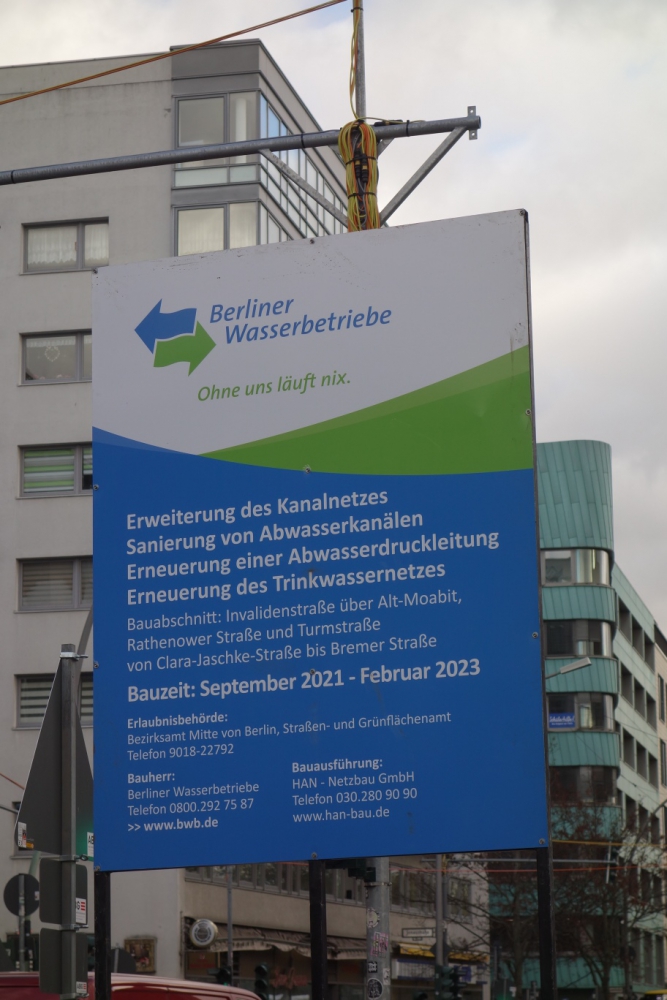

![Bilder vom 23.02.2022](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20220223/dc67810a68000916a07f7e251694205412b5a22a.20220223-10-i978_300_thumb_a_c.jpg)
Bilder vom 23.02.2022

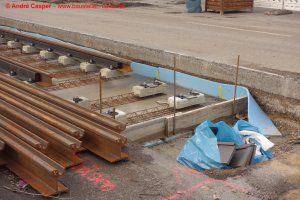

Gleisbau in der Invalidenstraße begonnen; erste Oberleitungsmaste in der Rathenower Straße; Verlegung einer Abwasser-Druckleitung am U-Bf Turmstraße
![Bilder vom 14./21.12.2021](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20211214/c41474f5379607bc2d28b42c331dc04eb3ae2c59.20211214-03-i718_300_thumb_a_c.jpg)
Bilder vom 14./21.12.2021

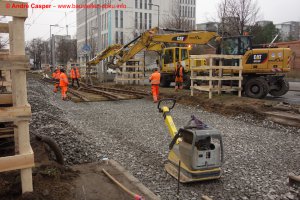

Einbau Bauweiche am Hauptbahnhof; Leitungsarbeiten Invalidenstraße (Nordseite)

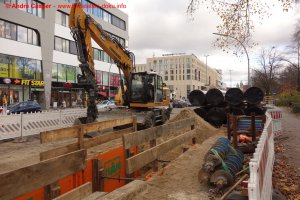

![Bilder vom 22.11.2021](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20211122/4ffce48faa5f93c1c61983912d7b974a3cd608c4.20211122-14-i480_300_thumb_a_c.jpg)
Bilder vom 22.11.2021
Baufeldfreimachung Alt-Moabit und Rathenower Straße; Leitungsarbeiten Invalidenstraße und Turmstraße; Errichtung Gleichrichter-Unterwerk
![Bilder vom 11.08./08.09.2021](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20210811/b8f2f82d89855845c5718aa123ab61ec907c7444.20210811-05-i219_300_thumb_a_c.jpg)
Bilder vom 11.08./08.09.2021
Feierlicher erster Spatenstich; Beginn der Leitungsarbeiten
![Bilder vom 18.04.2019](/cache/berlin_strassenbahn_hauptbahnhof_invalidenstrasse_alt-moabit_turmstrasse/20190418/8d0712c9ddf7cc3fce842898a223b0a02b5ca02a.20190418-17-i581_300_thumb_a_c.jpg)
Bilder vom 18.04.2019
Gesamte Strecke vor Beginn der Bauarbeiten mit Erläuterung der Planung; erste Suchgrabungen
